施鏈高速超額完成3月份目標任務

  • 【字號:
  • 閱讀:2254
  • 發布:2021-04-06
  • 作者:卜進玲
  • 來自:施鏈高速
  • 近日,由公司施工的施鏈高速二分部超額完成了3月份目標任務,獲得集團督導組肯定。

    路基工程方面,二分部3月挖方完成 5.4立方米,完成率 102.47%;填方完成 12立方米,完成率 120%;邊坡防護完成1.40 平方米,完成率 100%。橋梁工程方面,3T梁預制 72片,完成率102.86%;T梁吊裝 80 完成率 100%。

    施鏈高速二分部大干春季的施工熱潮未退,各個工作面全面開展,機械設備此起彼伏的的轟鳴聲、車水馬龍的運輸車輛穿梭在填方區,本項目部路基挖方有83.7萬方,填方106.5萬方,目前路基土石方工程施工正常,為加快填方路基施工進度,現場現有45輛渣土車運料,保證填方路基有充足填料,同時要求路基班組夜間加班施工,當天的填料必須平整碾壓完成,防止夜間下雨及次日無場地堆放填料,從而保證路基填筑施工進度。

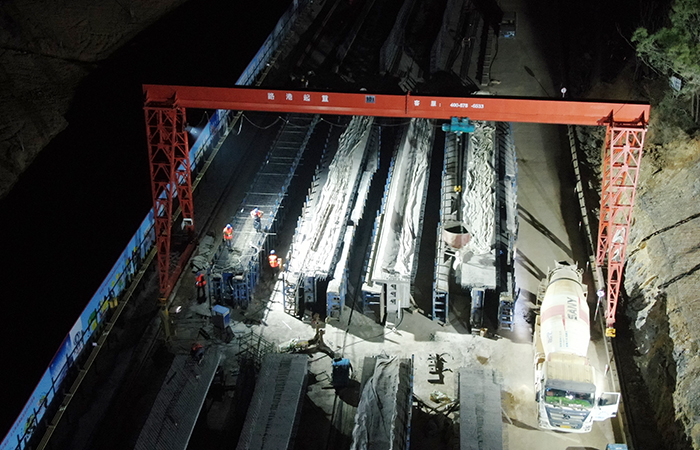

    在梁場施工現場,為了完成最終的節點目標,已是夜以繼日、披星戴月加班加點的在趕制梁片,為減小橋梁架設和T梁預制場之間相互干擾,項目部采用2輛炮車同時運梁,并要求架梁班組利用下午下班后的時間提梁,保證炮車上必須要有存梁,第二天喂梁結束后利用上午和中午時段提梁,避免下午占用門吊影響梁場生產。325日,二分部按計劃完成梁場驗收,在集團施鏈高速項目經理部的3月份T梁預制場專項考核中獲得了獎勵。

    二分部將圍繞新的目標節點,再接再厲,以飽滿的熱情和認真的工作態度,掀起新一輪施工熱潮,完成新的目標任務。

    【項目簡介】施甸至勐簡高速公路施甸至鏈子橋段2合同的總體路線自北向南展布,路線主要經過云南省施甸縣五福村委會和山邑村委會,起止里程樁號為:K9+045.00K16+275,全長7.23公里。項目內包含路基、橋梁、隧道工程,其中:路基共有5段,全長4068米,設計挖方83.7萬立方米,填方106.5萬立方米,涵洞9座,擋墻21006立方米,邊坡84453平方米;橋梁工程4座,單幅總長度為3505米,均設計為預應力混凝土連續T梁橋,共設計30T575片,下部結構均為樁柱式結構;涵洞9座;隧道工程有1座(即大尖山隧道),為分離式雙車道,左幅隧道長1465米,右幅隧道長1395米。

    ?
    云南建投第五建設有限公司  2025 - 2028 Copy Rights 滇ICP備2021001644號-1

    滇公網安備 53010202000908號

    感謝您的光臨!您是第52686210位訪問者!

    技術支持: 方森科技
    友情鏈接:云南建投綠美發展有限公司 - 老撾英菲迪集團
    延川县| 南宫市| 桦南县| 上犹县| 渝中区| 广饶县| 万山特区| 延寿县| 平陆县| 科技| 阜新市| 中牟县| 靖边县| 萍乡市| 大连市| 崇文区| 万载县| 山丹县| 南部县| 麻江县| 蓬溪县| 兴文县| 娄烦县| 江达县| 舞钢市| 子长县| 昌吉市| 常宁市| 祁门县| 高阳县| 沙坪坝区| 肥东县| 奉节县| 工布江达县| 呼玛县| 九龙城区| 马鞍山市| 金川县| 呼玛县| 顺义区| 盐源县|
